Примеры с проектов: Планирование закупок с длинным плечом поставки

10.07.25

Архитектура - Проектирование

В настоящей статье речь пойдет о реализации в 1C:ERP модели планирования, предусматривающей своевременное обеспечение производства необходимыми материалами и комплектующими в условиях длительных сроков их поставок (до полугода). Данная модель находится в стадии внедрения на предприятии, выпускающем электротехническую продукцию. Представленный материал может быть полезен всем производственным предприятиям с длинным циклом закупки материалов у поставщиков. В статье отражен реальный опыт эксперта по внедрению 1С:ERP, компании "Институт типовых решений - производство".

Одной из ключевых бизнес-целей внедрения 1С:ERP на рассматриваемом проекте является автоматизация долгосрочного планирования для своевременного обеспечения производства необходимыми материалами и комплектующими. При решении задачи требуется учесть ряд условий:

  • длительные сроки поставки материалов от поставщиков (около полугода);
  • учет текущих складских остатков и ожидаемых поставок при заказе материалов во избежание затаривания склада;
  • неопределенность ассортимента и объема готовой продукции, планируемой к продаже и выпуску в планируемом периоде (12 месяцев), с учетом наличия заказов клиентов только на ближайшие 2 – 3 месяца.

Для решения с помощью 1С:ERP данной задачи экспертами ИТРП предложена двухуровневая схема обеспечения потребностей производства необходимыми материалами:

  • Уровень долгосрочного планирования – формирование в 1С:ERP основных (базовых) заказов поставщикам по долгосрочному скользящему прогнозному плану продаж и плану производства.
  • Уровень краткосрочного планирования – формирование оперативных заказов поставщикам для обеспечения оперативного плана производства на дозаказ недостающих материалов, не обеспеченных базовыми заказами поставщикам.

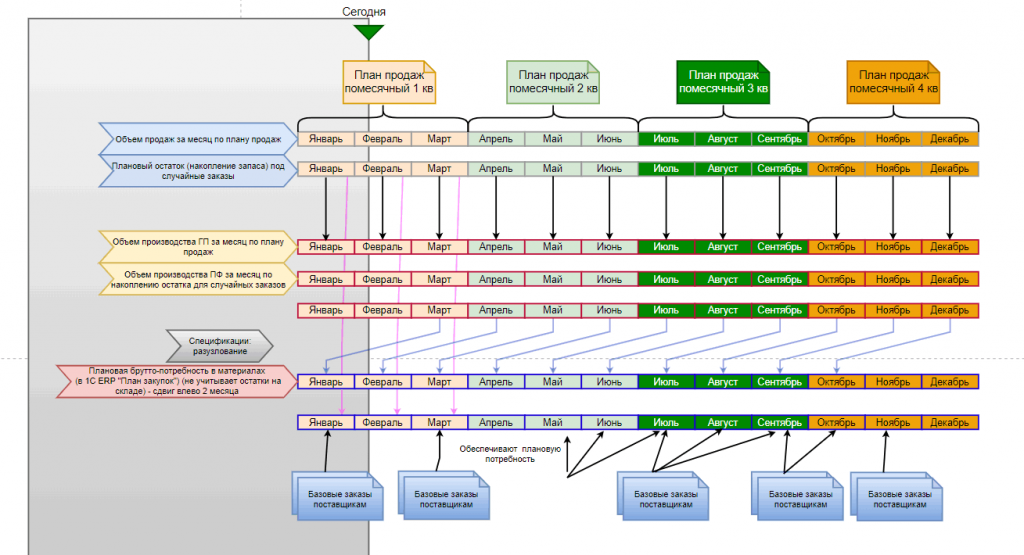

Процесс долгосрочного планирования:

  • На основании ретроданных в 1С:ERP заполняются скользящие Планы продаж с периодичностью месяц и периодом скольжения квартал.
  • На основании сформированных Планов продаж формируются Планы производства, которые через разузлование по Ресурсным спецификациям формируют брутто-потребность (без учета складских остатков) в материалах.
  • Дополнительно формируются Планы производства на полуфабрикаты в задел.





  • По рассчитанной по Планам производства потребности в материалах формируются Планы закупок. Для гарантированного обеспечения производства сроки поставки опережают сроки потребности на 2 месяца.
  • Для погашения образовавшейся потребности формируются базовые заказы поставщикам на поставку основного объема закупаемых материалов и товаров у поставщиков с длительным сроком доставки.



Для удобства формирования планов на этом проекте сделаны доработки: реализованы автоматизированные рабочие места (АРМ) «Долгосрочное планирование продаж», «Долгосрочное планирование производства», «Формирование базовых заказов поставщикам», специализированный отчет «Отчет по дефицитам».

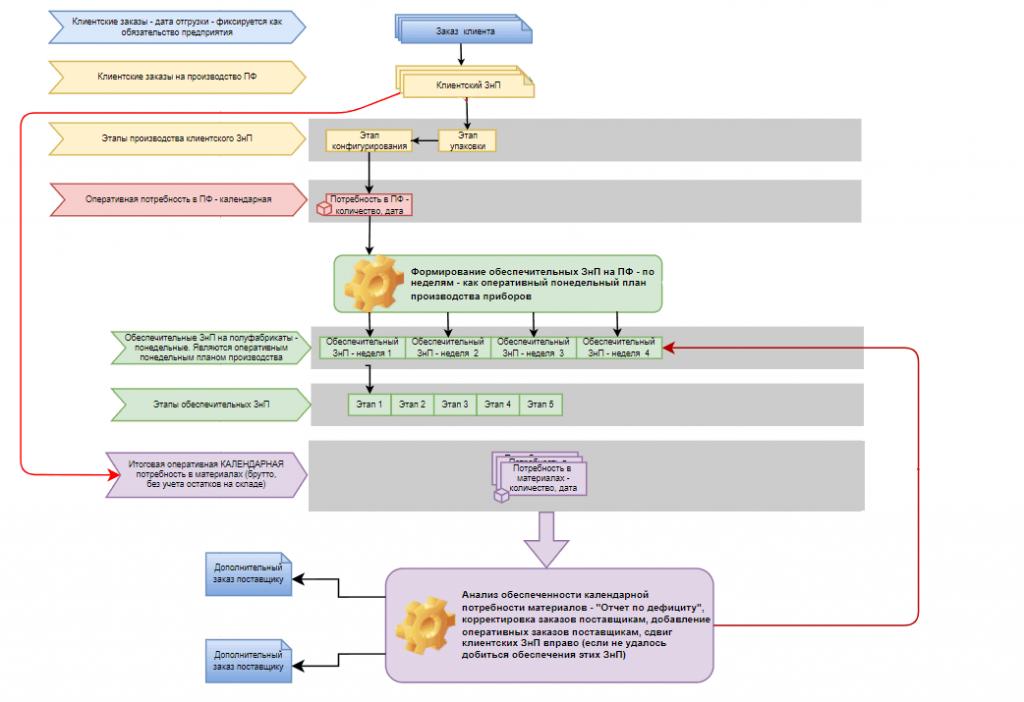

Процесс краткосрочного планирования:

  • Формирование клиентских Заказов на производство на основании Заказов клиентов. Создаваемые далее Этапы производства по Заказам на производство формируют потребность в полуфабрикатах.
  • Формирование укрупненных обеспечительных Заказов на производство для полуфабрикатов, Этапы таких заказов формируют потребность в материалах.
  • Анализ обеспеченности потребности в материалах с помощью «Отчета по дефициту».
  • Корректировка базовых Заказов поставщикам и добавление новых Заказов поставщикам на недостающие материалы.

Потребность в оперативных заказах поставщикам обусловлена тем, что в рамках базовых заказов поставщикам, формируемым по прогнозному плану продаж, невозможно предусмотреть всю потребность в материалах для выпуска продукции по фактически поступающим заказам. При приближении даты производства основной объем материалов покрыт материалами, поставленными по базовым заказам. При этом недостающая часть докупается по оперативным заказам поставщикам.





В рамках краткосрочного планирования предусмотрено нетиповое АРМ для реализации дополнительных возможностей:

  • выявлять заказы клиентов, вызвавших дефицит материалов (невозможных к закупке) для сдвига их вправо по временной оси;
  • производить обратное разузлование плана производства для оценки производственных мощностей по выполнению плана (или его части);
  • формировать Отчет по дефицитам, который является существенным информационным элементом краткосрочного планирования.

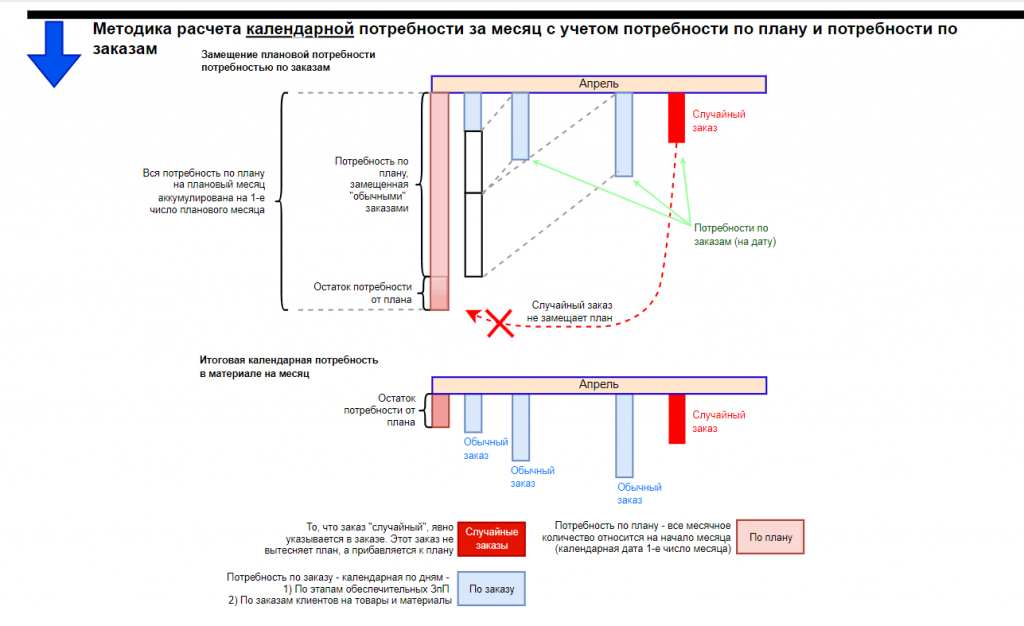

Отчет по дефицитам

Данный отчет показывает закупщику информацию о планируемых в будущем дефицитах материалов. При расчете дефицита учитываются текущий остаток материалов, страховой запас, ожидаемые поставки по зарегистрированным заказам поставщикам, ожидаемое потребление по планам производства и заказам на производство, запущенным под фактически поступившие заказы клиентов, а также по случайным заказам клиентов.

Отчет по дефицитам позволяет принять своевременное решение об оформлении заказов поставщикам на дозаказ недостающих материалов во избежание срыва производства.





Резюмируя кейс, заметим, что большинство задач рассматриваемого проекта успешно решаются в типовой функциональности 1С:ERP. При этом для удобства пользователей, в т.ч. с учетом особенностей предприятия, на проекте реализованы АРМы, дополняющие типовой функционал, без вмешательства в базовые объекты программы и без снятия конфигурации с поддержки.

Вы можете заказать платную адаптацию этой статьи под ваши задачи на «Бирже заказов».

  • 0% комиссии — оплата напрямую исполнителю;
  • Исполнители любого масштаба — от отдельных специалистов до команд под проект;
  • Прямой обмен контактами между заказчиком и исполнителем;
  • Безопасная сделка — при необходимости;
  • Рейтинги, кейсы и прозрачная система откликов.

См. также

Продуктовый подход Кейсы проектов Бесплатно (free)

Бюджет согласован, инфобез доволен, акты готовы – а пользователи получили продукт, который только усложнил им жизнь: так бывает, когда их интересы теряются за проектными процедурами. На реальных кейсах разбираем вредные советы для проектных менеджеров: как не заметить ключевых пользователей, автоматизировать не тот процесс, потратить ресурсы на «рюшечки» и обнаружить последствия только при внедрении. Показываем, что двухсекундное «улучшение» способно потребовать еще одного оператора, а цифровая регистрация – оказаться медленнее бумажного листа и давать 20% неудачных попыток. Объясняем, как представители пользователей, прототипирование, «Путь героя» и наблюдение за реальной работой помогают отделить ключевые потребности от второстепенных и сохранить ценность продукта.

03.09.2026    174    0    bithunter    0

0

Проектирование Архитектура решений Бесплатно (free)

1С все чаще становится центром обмена данными между магазинами, сайтами, CRM-системами и другими сервисами, но хаотично созданные интеграции сложно поддерживать и безопасно развивать. Разбираем жизненный цикл интеграции на примере двух ролей 1С: клиента, который получает данные, и сервера, который предоставляет их внешним системам через API. Показываем, как избежать зацикливания обмена и зависимости от действий пользователей, зачем нужны версионирование API, защищенное соединение, ограничение запросов, логирование, документация и тестирование. Объясняем, как перейти от точечной «склейки» систем к управляемой интеграционной архитектуре, готовой к развитию и масштабированию.

02.09.2026    233    0    sa1nix    0

1

Проектирование 1С:Предприятие 8 1С:Управление нашей фирмой 3.0 Россия Управленческий учет Бесплатно (free)

Методика проектирования АРМ "Производство" в 1С:УНФ для мелкосерийного производства. Как спроектировать интерфейс для цеховых рабочих, используя только типовые объекты конфигурации: штрихкодирование, сдельная оплата, контроль брака по экземплярам продукции.

27.08.2026    237    0    PD_AD    10

1

Проектирование Бесплатно (free)

Универсальные «лучшие практики» в IT не работают одинаково везде. Финтех-стартап, лицензированный банк и большая банковская корпорация – это три разные среды. В каждой по-своему распределяются скорость, риск и доверие. Стартапу нужна максимальная скорость и готовность жить в неопределенности. Банку важнее управляемость, документация, процессы и след для аудитов. В статье разбираем, как по мере роста бизнеса меняются IT-стратегия, операционная модель и требования: к команде, к информационной безопасности, к архитектуре, к работе с вендорами и SaaS. Формулируем прикладные правила, которые помогают выбирать подход под контекст, не переносить опыт механически из одной среды в другую и ускоряться без потери контроля.

20.07.2026    289    0    user2194147    0

0

Кейсы проектов Программист 1С:Предприятие 8 1С 8.3 1С 8.5 1С:Управление холдингом Россия Бесплатно (free)

Рассказываю про свой опыт применения ИИ на проекте внедрения 1С:УХ. Разбираю путь от неудачного первого эксперимента, где протоколы, подготовленные ИИ, не прошли фильтр согласований, до создания ИИ системы генерации документов. Для технических специалистов 1С статья будет полезна как практический разбор: что можно отдавать ИИ при работе с протоколами, ТЗ и проектными решениями, а что нельзя. Показываю, почему большой промпт не спасает, как разделить генерацию, аудит и редактирование, как использовать шаблоны, эталоны и правила, чтобы не получить галлюцинации, сломанный формат и возвраты от заказчика. Для управленцев — рассказываю кейс про управление производительностью проектной команды. Разбираю, как найти узкое место в контуре подготовки документации, замерить эффект от ИИ, не переложить потери на заказчика, снизить себестоимость ручной рутины и сохранить контроль качества в условиях давления на сроки и бюджеты.

18.06.2026    1202    5    RailMen    20

4

Коммуникации Кейсы проектов Внедрение изменений Бесплатно (free)

Не стоит забывать, что исход проекта во многом зависит от мнения пользователей. Когда сотрудники не готовы к изменениям, а важные вопросы не проговариваются вслух, возникает сопротивление и саботаж. Разберем, как к этому готовиться и как помогает «нулевой этап» – стратегическая сессия перед проектом.

29.04.2026    809    0    APishchalnikov    0

4

Кейсы проектов Бесплатно (free)

Это откровенный разбор сложного проекта – два года работы, почти 200 000 часов трудозатрат и десятки управленческих решений, принятых на грани. Делимся практическими выводами: как формировать команду без ошибок, как минимизировать ротацию и выгорание, как работать со «звездами» и как удерживать баланс во взаимодействии с влиятельным заказчиком. В статье – реальные формулы, методы и управленческие принципы, которые помогают выдерживать давление, контролировать метрики и доводить крупные корпоративные проекты до конца.

13.04.2026    887    0    Pryamonosov    2

5

Инструменты управления проектом Кейсы проектов Бесплатно (free)

В статье представлен практический кейс внедрения принципов бережливого производства и инструмента Kanban в отечественной ERP-системе. Пошагово раскрыт процесс проектирования и запуска инструмента в промышленную эксплуатацию, включая ключевые технические решения и подходы к реализации. Особое внимание уделено достигнутым бизнес-эффектам: повышению прозрачности процессов, росту операционной эффективности и сокращению потерь. Также рассмотрены ключевые выводы проекта и обозначены перспективы дальнейшего развития системы автоматизации.

08.04.2026    7856    0    user1998994    0

2
Для отправки сообщения требуется регистрация/авторизация
